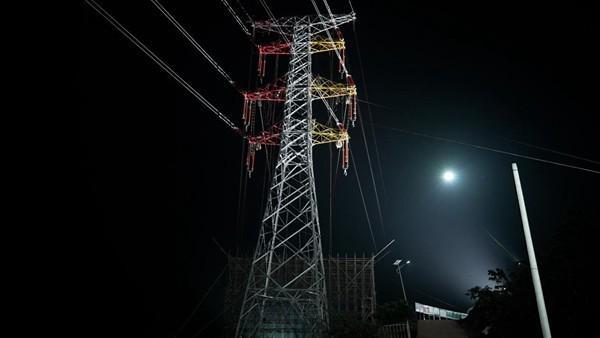

在高鐵凌晨窗口期,開展雙橋-許溪220千伏線路工程放線工作。國網重慶永川供電公司供圖
“因?yàn)樾枰缭匠捎甯哞F,根據高鐵相關規定,我們的放線工作只能在運營窗口期,一般是在凌晨12點到4點間,凌晨4點半左右就會有第一趟高鐵啟動試車?!睂O俊介紹,“今天晚上,我們計劃完成三級牽引繩和光纖施放。接下來,我們將利用8個窗口期完成跨成渝高鐵的導線施放工作?!?/p>
據悉,此次跨高鐵的雙橋-許溪220千伏線千伏雙橋變電站,止于新建220千伏許溪變電站,全線為新建架空走廊,新建鐵塔94基,單線公里,途經重慶市大足區、榮昌區,線次,施工難度較大、過程復雜。

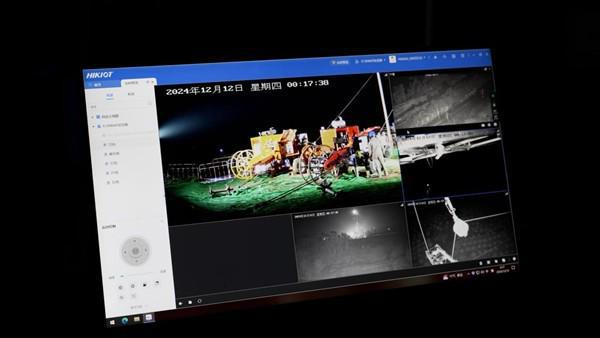

為保障工程順利推進,前期,國網重慶永川供電公司通過溝通協調,制定了“線路攻堅圖”,在施工工藝上采取系列舉措。實施架設了22米高的鋼管跨越架和44米跨高鐵防護網,防止高空墜物影響高鐵運行。值得一提的是,該工程創新使用全過程可視化設備實時監控,在滑輪、鐵塔、張牽設備等6處安裝攝像頭,高空Kaiyun平臺 開云體育官方入口導線移動速度角度、人員保開云網址 kaiyun官方入口護措施等看得一清二楚,為決策指揮提供“360度”數據參考。同時,該工程調用高空無人機照明,配置31組探照燈,現場總照明面積達4000平方Kaiyun平臺 開云體育官方入口米,即使深夜也能達到工作照明要求。

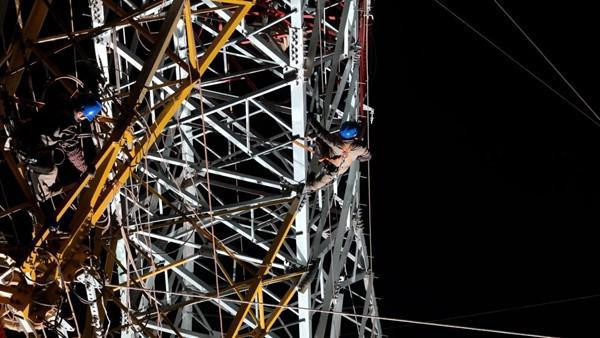

現場,當夜氣溫僅2度,4臺2500千瓦的張牽設備轟鳴著,39名作業人員分工合作,登塔、牽引、操控……
據了解,雙橋-許溪220千伏線月開工,目前已完成組塔,處于放線階段,整體施工進度完成75%,計劃在2025年3月建成投運。線路投運后,將順利打通榮昌區第二條220千伏輸電通道,有效緩解供電瓶頸問題,為成渝地區雙城經濟圈建設提供強勁電力支撐。(朱芳、孫俊)
