新增36萬千伏安!重慶今年度夏首個220千伏新建變電站工程投運
來源:網絡 時間:2025-06-09 22:37

  榮昌“鹵鵝經濟”再添新動力!4月29日7時52分,重慶今年首個度夏新建變電站工程——220千伏許溪變電站投運。作為國網重慶市電力公司在榮昌區投資建設的重大能源基礎設施項目,該變電站共安裝2臺主變、容量36萬千開云網址 kaiyun官方入口伏安,投運后使榮昌電網邁入雙220千伏變電站時代,進一步優化完善榮昌片區的主網架構,大幅提升當?shù)毓╇娔芰?,為成渝地區雙城經濟圈建設提供更加堅強可靠的電力保障。

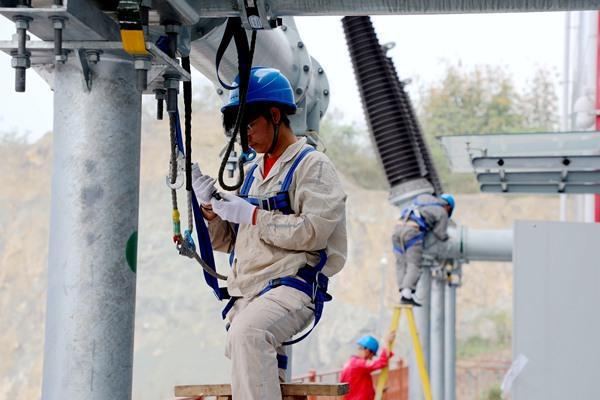

新增36萬千伏安!重慶今年度夏首個220千伏新建變電站工程投運(圖1)

  220千伏許溪變電站位于榮昌區廣富工業園區北側,占地約20畝,總投資約3.8億元。項目于2023年12月開工,2024年9月交付電氣安裝,3月初開始調試驗收。該變電站投運后與運行中的220千伏昌州變電站形成“一東一西”雙引擎布局,供電能力翻開云網址 kaiyun官方入口番,滿足廣富工業園、百億級工業集群及居民生活用電需求,助力榮昌區招商引資和產業聚集。

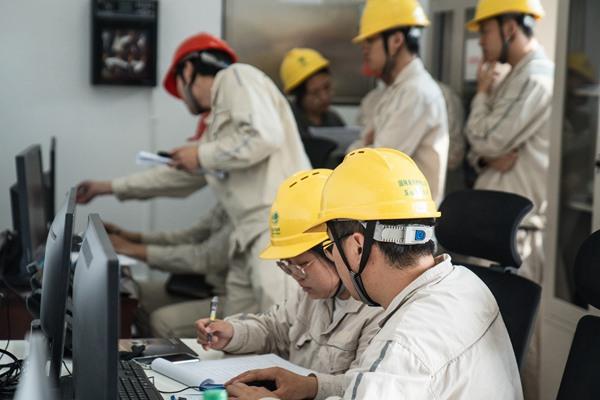

新增36萬千伏安!重慶今年度夏首個220千伏新建變電站工程投運(圖2)

  220千伏許溪變電站按照新一代智能變電站標準建設,應用智能化運維系統,實現設備狀態實時監測、故障快速處置,大幅提升供電可靠性。同時,該變電站安裝的GIS設備注入新型混合氣體,更加符合綠色建造要求,較傳統設備減少70%溫室氣體排放。

新增36萬千伏安!重慶今年度夏首個220千伏新建變電站工程投運(圖3)

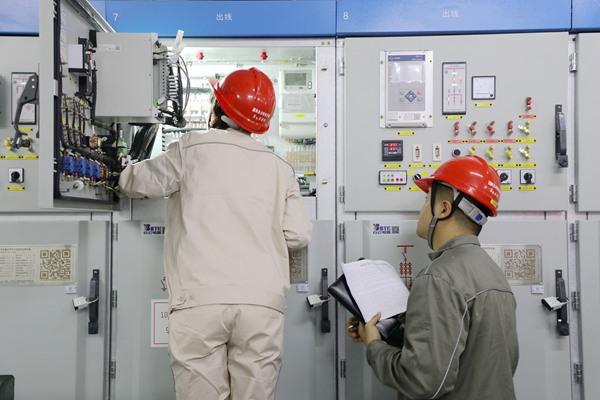

  國網永川供電公司員工在220千伏許溪變電站調試避雷器。國網永川供電公司供圖

  國網永川供電公司建設部(項目管理中心)主任楊宏介紹,該變電站在建設中面臨多重挑戰,為確保工程進度,施工高峰期投入160余名作業人員,同步推進9個作業面施工。針對新建輸電線路跨成渝高鐵、潼榮和銀昆高速公路建設難題,項目部創新采用可視化作業,通過全過程監控設備和無人機照明技術,安全高效完成施工。組建項目攻堅黨員突擊隊,以黨建引領保障工程質量,實現“零缺陷”投運。

新增36萬千伏安!重慶今年度夏首個220千伏新建變電站工程投運(圖4)

  國網永川供電公司員工在220千伏許溪變電站檢查核對二次回路。國網永川供電公司供圖

新增36萬千伏安!重慶今年度夏首個220千伏新建變電站工程投運(圖5)

  據了解,國網重慶電力今年共有“9+3”共12項度夏重點工程,包括9項基建工程、3項技改工程,計劃新建及增容主變壓器11臺、新增變電容量236萬千伏安,新建及改造110千伏及以上線日,已投運度夏重點工程2項,其余10項工程計劃在今年度夏用電高峰前投運,為全市迎峰度夏可靠用電增加保障。(游紹斌、朱芳、賴小龍)
